Поиск

Сохраненные статьи

Вы еще не добавили ни одной статьи в закладки!

Просмотр статей

Согласие!

Мы используем файлы cookies для улучшения работы сайта. Оставаясь на нашем сайте, вы соглашаетесь с условиями использования файлов cookies.
Для обеспечения удобства пользователей сайта мы используем Политику конфиденциальности персональных данных

Первая электроэнергия поступила в сеть от Полоцкой ГЭС

Как сообщили в РУП «Витебскэнерго», после проведения поузловой приемки оборудования и индивидуальных испытаний сначала был подключен к сети гидроагрегат №3. Его запустили 23 февраля для комплексного опробования в течение 720 часов. А уже 1 марта электроэнергию начал вырабатывать следующий – гидроагрегат №5. Разработана программа поэтапного подключения к сети всех пяти турбин с учетом ожидаемого уровня воды, эта работа должна завершиться к концу апреля. Окончательный запуск гидроэлектростанции запланирован на лето 2017-го.

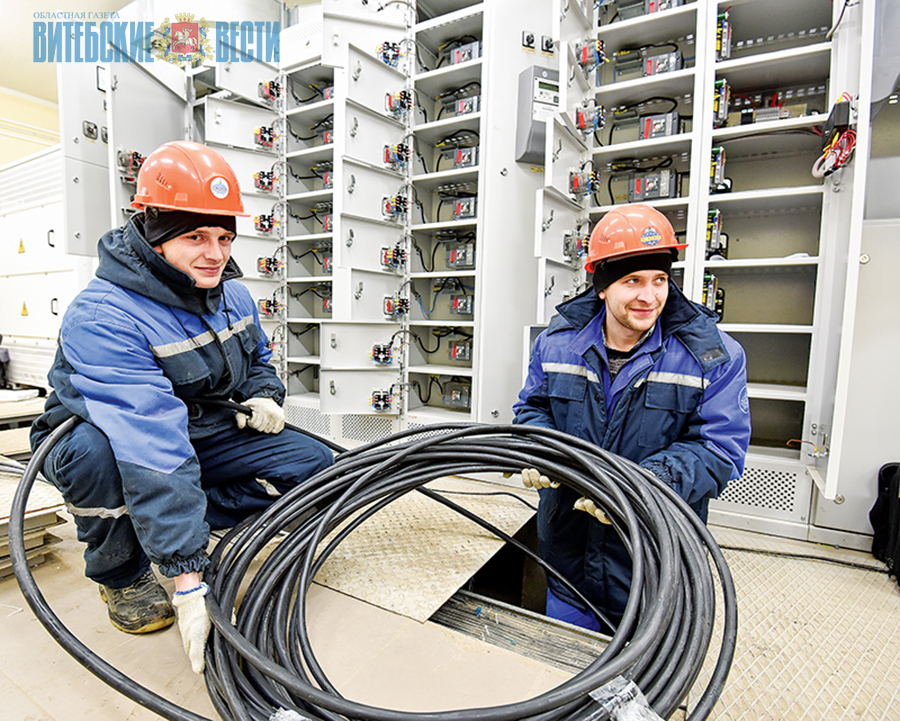

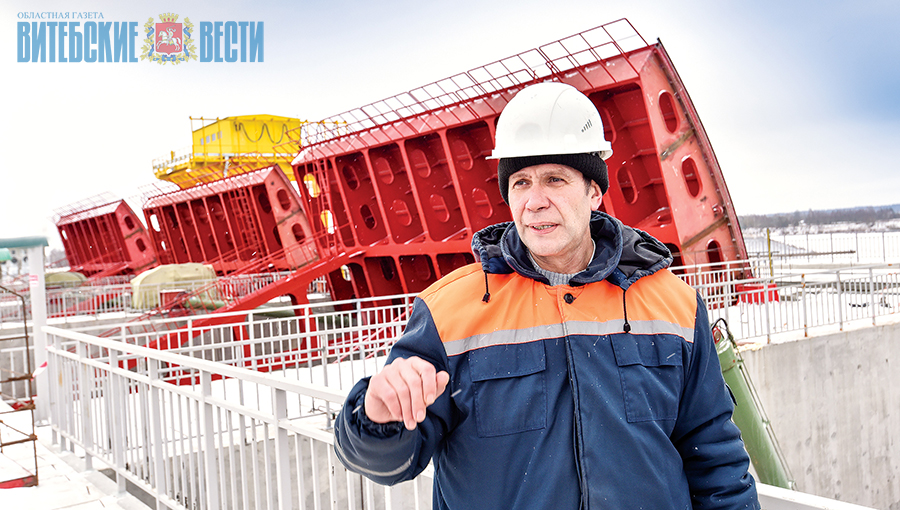

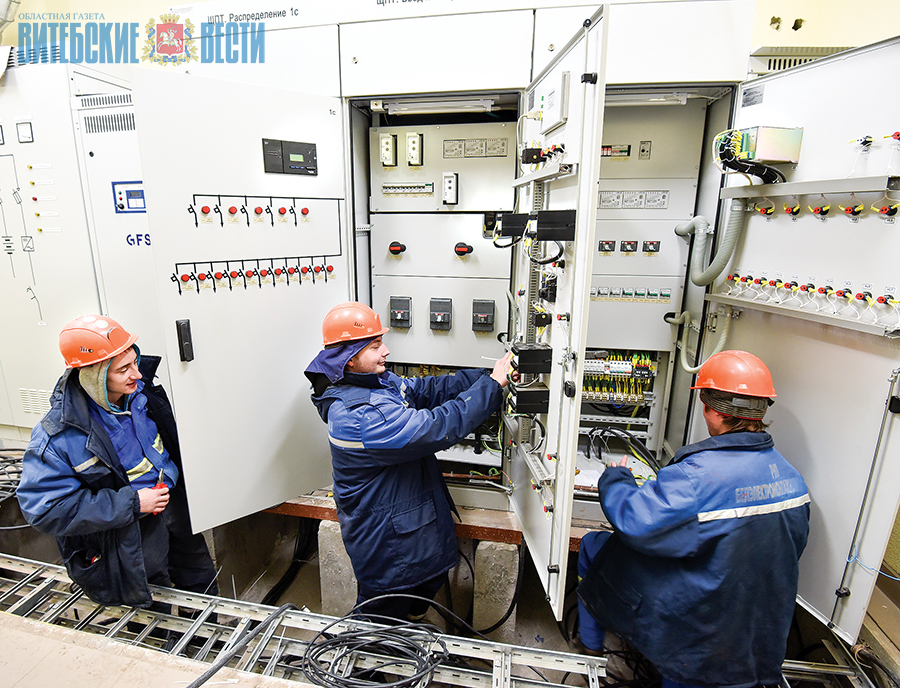

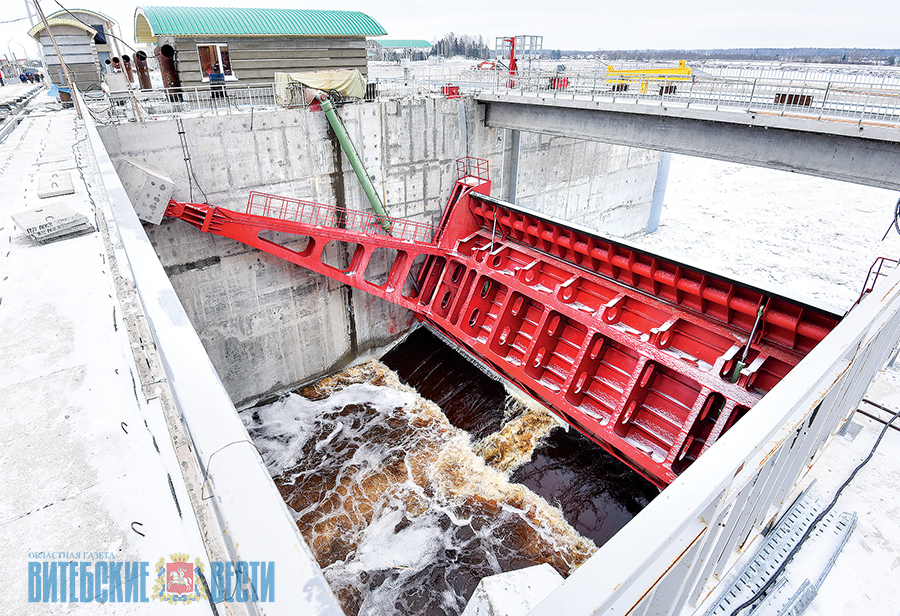

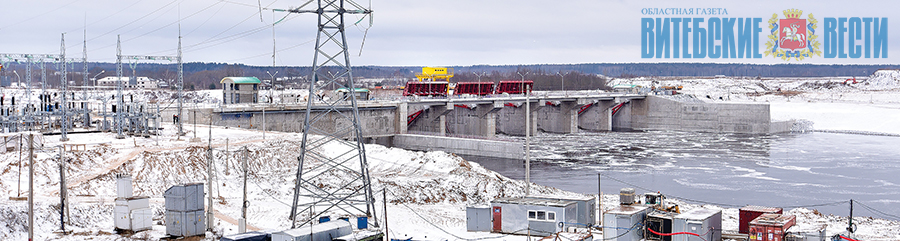

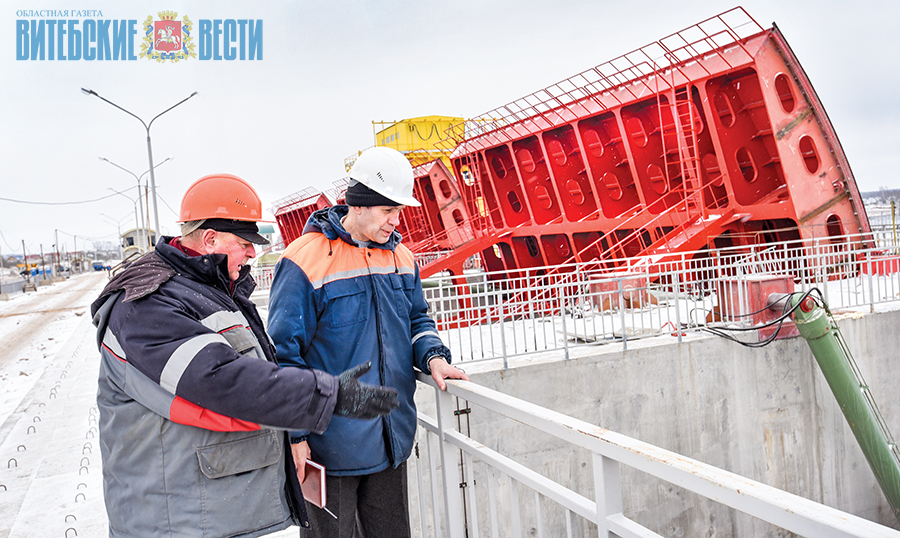

Сейчас работы по строительству гидроузла станции выполнены на 93%, ведется наладка оборудования, а также систем водоснабжения, вентиляции, видеонаблюдения и др. Водохранилище готово и заполнено водой до номинальных параметров. Генеральным  подрядчиком масштабного проекта является российская компания «ВО «Технопромэкспорт».

Напомним, проектная мощность Полоцкой ГЭС на Западной Двине составляет почти 22 МВт. По расчетам введение нового объекта обеспечит экономию в 35 тысяч тонн условного топлива в год.

Фото Антона СТЕПАНИЩЕВА.


Следующая новость
Проект Кодекса Республики Беларусь об образовании обсудили руководители учреждений среднего специального образования Витебской области на заседании совета
